項目現場施工圖
安州大道中段(嘉興街至濱海大道)全長2161.603米,系城市主干路,道路規劃紅線寬度50米。主要建設內容包括道路工程、橋梁工程、排水工程、照明工程、交通工程、綠化工程、電力、綜合弱電管線工程等。項目總投資約35000萬元,根據項目的實際情況及建設計劃,安州大道中段(濱海大道至嘉興街)共分為三個標段進行招標建設,Ⅰ標段為濱海大道至沙埠大街段,道路長899.603米;Ⅱ標段為沙埠大街至站前路段(下穿南北高速公路節點),道路長608米;Ⅲ標段為站前路至嘉興街段,道路長654米。
項目進展情況
1.項目Ⅰ標段(濱海大道至沙埠大街段)已完成施工并投入使用。

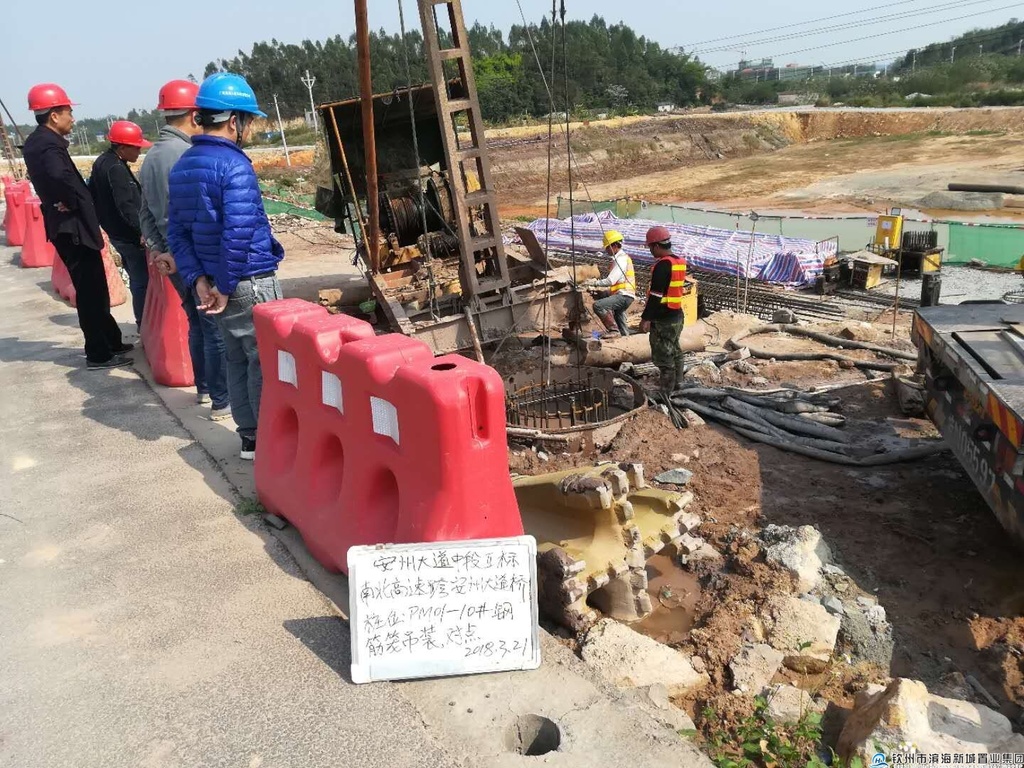

2.項目Ⅱ標段(沙埠大街至站前路)下穿高速公路節點工程因涉及南北高速公路的改建,已分別向廣西北部灣投資集團有限公司沿海高速公路分公司、廣西壯族自治區高速公路管理局征求過該段工程方案設計的意見?,F(xiàn)該路段的高架橋方案已經完成變更,準備進場施工。目前k8+278-K8+540(即沙埠大街至高速公路)路段,目前已經完成清淤、片石的回填和路基土方回填;橋梁預制場已經進行場地的硬化、地臺硬化,橋梁預制已完成100%。k8+610-k8+720(即高速路至站前路段)全幅于2017年10月11日進行清表。已經對k8+610-k8+876進行清淤換填,目前已經完成清淤換填。
3.Ⅲ標段(站前路至嘉興街)已完成施工圖設計,工程于2016年8月16日開標,施工中標單位為:廣西建工集團第五建筑工程有限責任公司。工程建安費為3581.31萬元,施工工期為180日歷天。目前正在進行K8+876~K9+100段基槽清淤,已經清淤約27000方,路基石方換填完成約1500方。
